Déroulement du projet

Evénements ayant déjà eu lieu

08.2009 Signature de la convention de collaboration entre la commune d’Essertines-sur-Rolle et SIG
10.2009 Informations relatives au projet données au Conseil général et à la population
10.2010 Création de EssairVent SA
04.2011 Transmission du dossier d’Essertines-sur-Rolle au canton dans le cadre de la 3ème adaptation du Plan directeur cantonal
05.2011 Implantation du mât de mesure des vents
06.2011 5 à 7, inauguration du mât de mesure du vent avec les populations locales
09.2011 Lettre d’intention de la Municipalité de St-Oyens favorable pour étendre le projet sur son territoire communal
10.2011 2ème transmission du dossier, complété, au canton dans le cadre de la 3ème adaptation du Plan directeur cantonal
2011 – 2012 Réalisation de l’étude d’impact sur l’avifaune sur un cycle complet de 12 mois
05.2012 Exclusion du projet du plan directeur cantonal en raison du préavis négatif de Skyguide pour cause d’impact sur la navigation aérienne (ILS et radar primaire de l’aéroport de Genève)
07.2012 Expertise indépendante menée par NAVCOM Consult concluant que le parc n’aurait aucun impact sur l’ILS et le radar primaire de l’aéroport de Genève
07.2012 Résultats positifs de l’étude des vents (6.0 m/s à 119m)
01.2013 Seconde analyse de Skyguide qui confirme que le parc n’aurait aucun impact sur l’ILS bien que le problème du radar primaire demeure (résolution technique envisageable)
11.2013 Démantèlement du mât de mesure des vents
12.2015 Réintégration du projet dans la 4ème adaptation du Plan directeur cantonal, sous condition d’une autorisation définitive de Skyguide
02.2016 Début de l'établissement de l'enquête préliminaire et du cahier des charges du rapport d'impact sur l'environnement (RIE)
04.2016 Début de l’étude d’impact sur les chauves-souris
04.2016 Présentation à la CIPE de l'enquête préliminaire et du cahier des charges du RIE
06.2016 Présentation de la démarche participative au Conseil général
07.2016 Début de l'EIE complète
08.2016 Début des études techniques
09.2016 Début des procédures d'aménagement du territoire
09.2016 Rencontre avec l'association Pieduvent
10.2016 Atelier participatif avec les populations locales
10.2016 Non entrée en matière de la Municipalité de St-Oyens pour étendre le projet sur son territoire communal
11.2016 Présentation du projet aux Municipalités des communes voisines
12.2017 Validation du Conseil Général d'Essertines-sur-Rolle de renouveller la promesse de constitution du droit de superficie
01.2018 Le conseil fédéral approuve la 4ème adaptation du plan directeur cantonal vaudois, dont le site éolien d’Essertines-sur-Rolle y figure comme réintégré sous condition(s)
11.2018 Expo-apéro - Information à la population d'Essertines-sur-Rolle

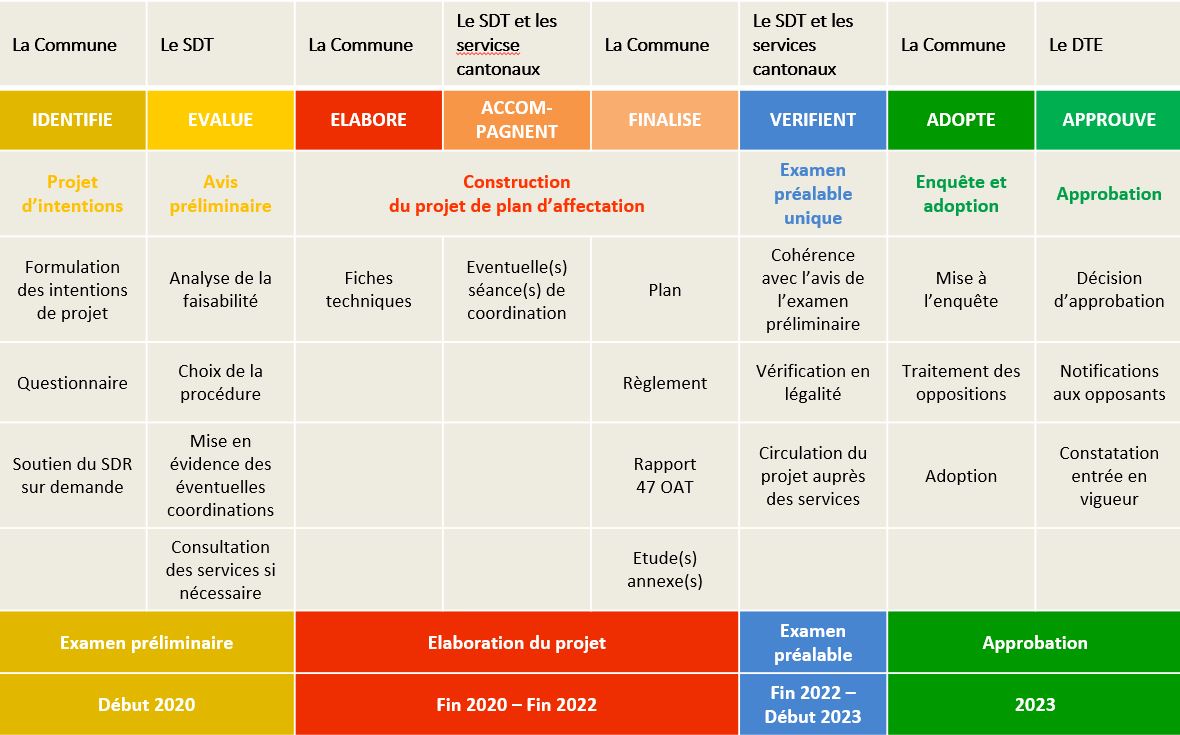

Prochaines étapes estimées

09.2019 Visite de parcs éoliens
2017 - 2020 Finalisation des études techniques, de l'étude d'impact sur l'environnement (EIE) et du plan partiel d'affectation (PPA)
2017 - 2020 Finalisation du dossier de permis de construire
2020 Examen du dossier complet par les autorités
2020 Mise à l'enquête publique du dossier complet
2020 - 2021 Construction
2021 - 2022 Début de l’exploitation du parc
